Le diagramme de Gantt, couramment utilisé en gestion de projet, est l'un des outils les plus efficaces pour représenter visuellement l'état d'avancement des différentes activités (tâches) qui constituent un projet. La colonne de gauche du diagramme énumère toutes les tâches à effectuer, tandis que la ligne d'en-tête représente les unités de temps les plus adaptées au projet (jours, semaines, mois etc.). Chaque tâche est matérialisée par une barre horizontale, dont la position et la longueur représentent la date de début, la durée et la date de fin. Ce diagramme permet donc de visualiser d'un seul coup d'œil :
- Les différentes tâches à envisager
- La date de début et la date de fin de chaque tâche
- La durée escomptée de chaque tâche
- Le chevauchement éventuel des tâches et la durée de ce chevauchement
- La date de début et la date de fin du projet dans son ensemble
En résumé, un diagramme de Gantt répertorie toutes les tâches à accomplir pour mener le projet à bien, et indique la date à laquelle ces tâches doivent être effectuées (le planning).
http://sourceforge.net/projects/ganttproject/

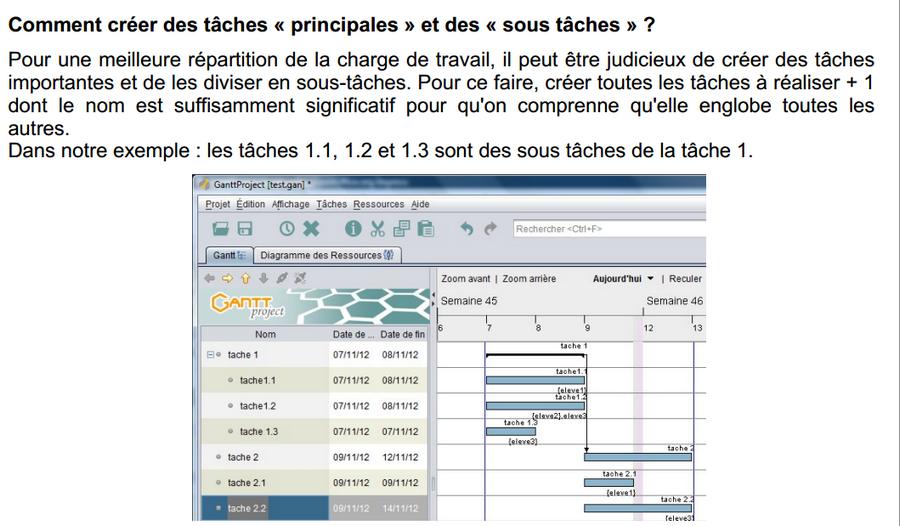

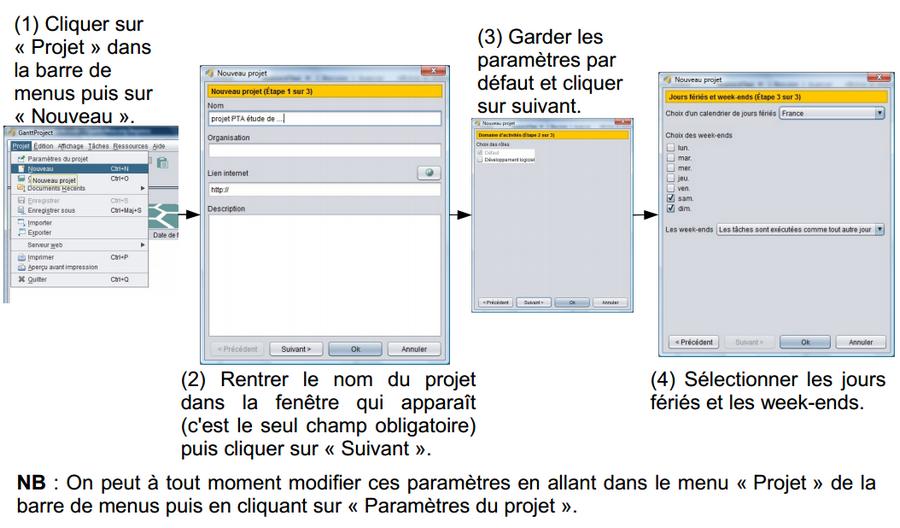

Créer un projet|red|closed

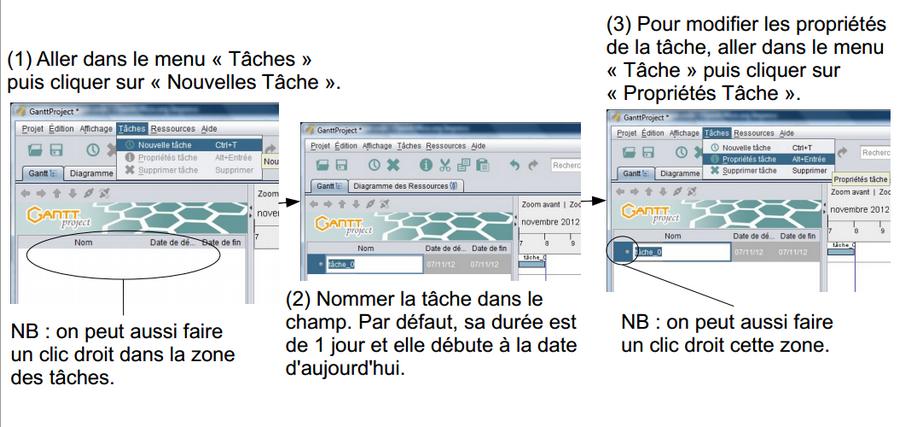

Créer une tâche 1/2|red|closed

Créer une tâche 2/2|red|closed

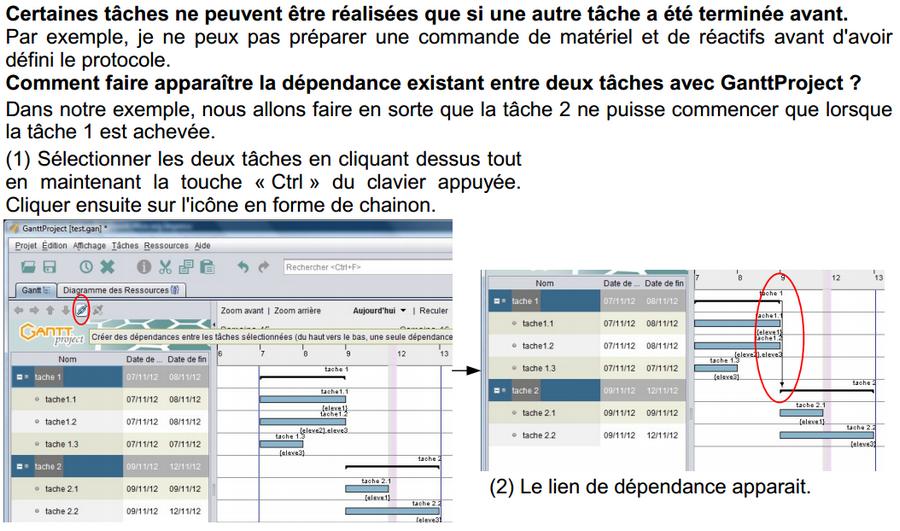

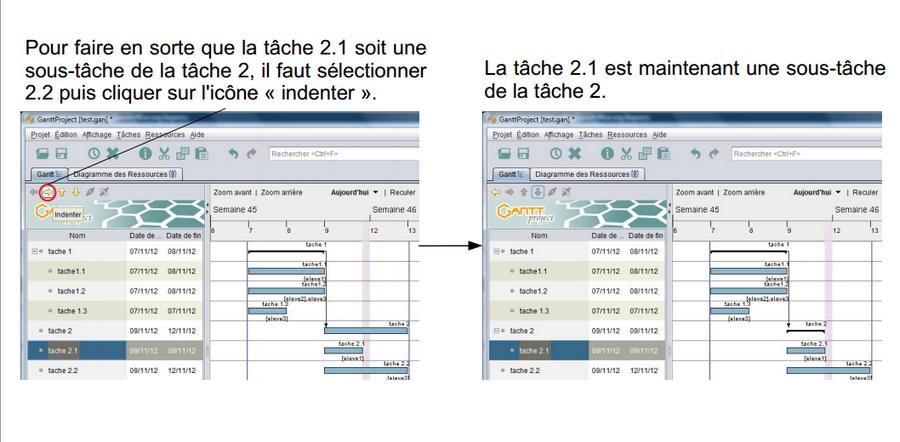

Gérer les tâches 1/4|red|closed

Gérer les tâches 2/4|red|closed

Gérer les tâches 3/4|red|closed

Gérer les tâches : boite à outils 4/4|red|closed

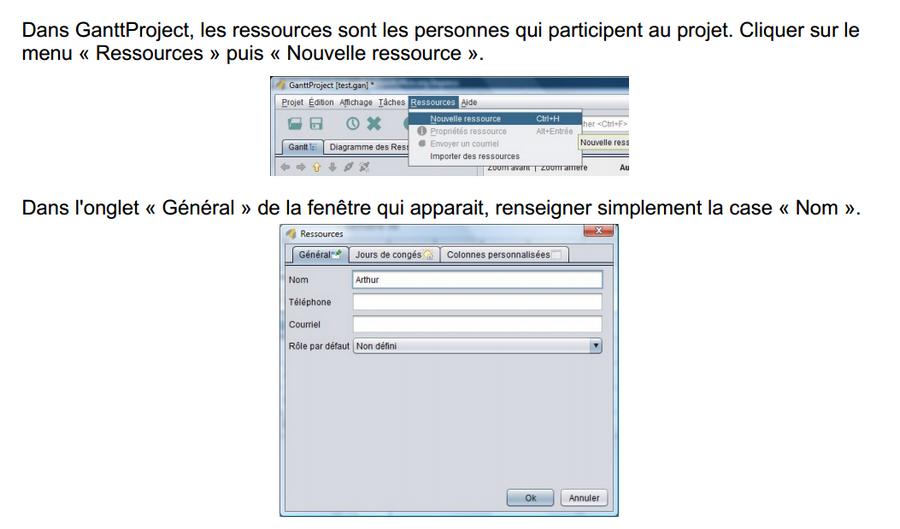

Créer des ressources|red|closed

{sliderAttribuer une ressource à une tâche|red|closed}

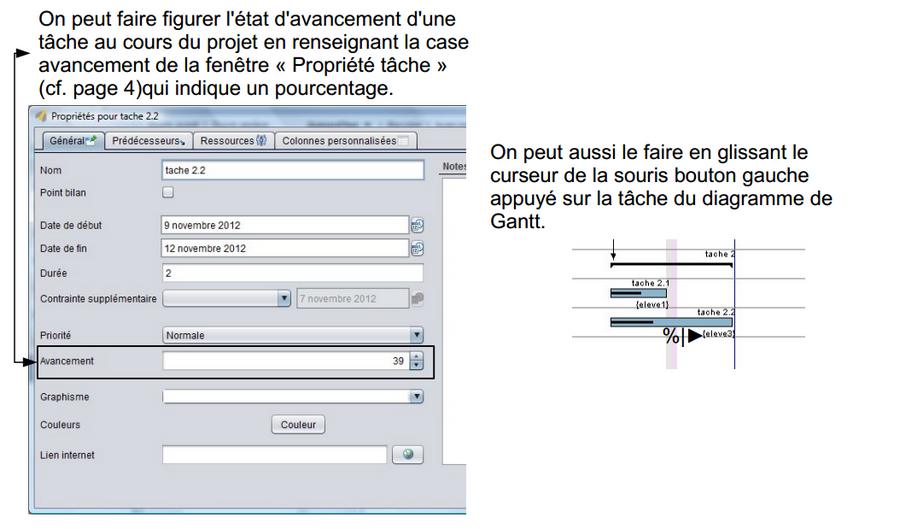

Gérer la progression du projet 1/2|red|closed

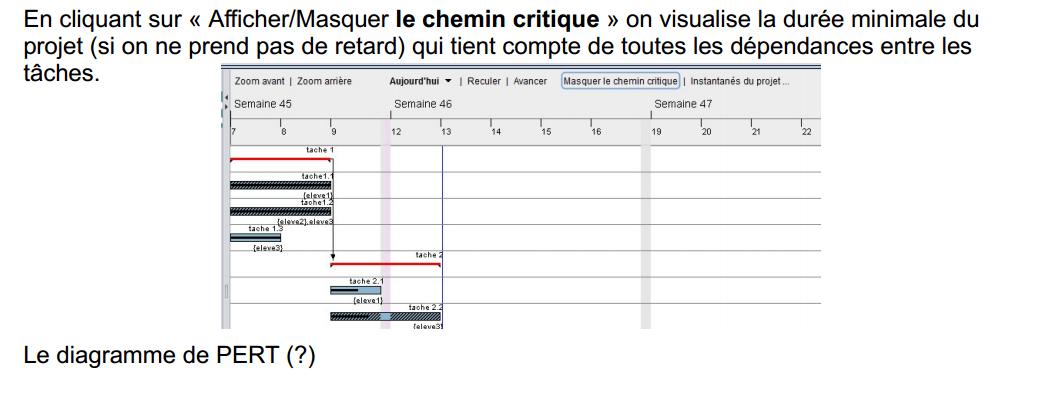

Gérer la progression du projet 2/2|red|closed
